长虹桐里华庭是准现房吗?修建进度如何?好久正式交房?

作者:小永 2023-08-06 09:51:25 来源:

好房子网8月2日讯:长虹桐里华庭工程进度播报。项目物业管理费2元/㎡/月,预计2024年6月30日前交房。


2号楼1单元保温完成80%,排水安装,顶棚封板完成,墙砖完成30层,地砖完成29层;2单元保温地坪养护,割楼梯,阳台,厨卫防水完成30%,阳台找平层,3-22层顶棚封板完成,墙地砖完成。


2号楼外墙抹灰完成80%;外窗框安装完成,推拉门已进场;商铺钢梁安装基本完成;阳台栏杆框基本安装完成;外墙一体板施工中。

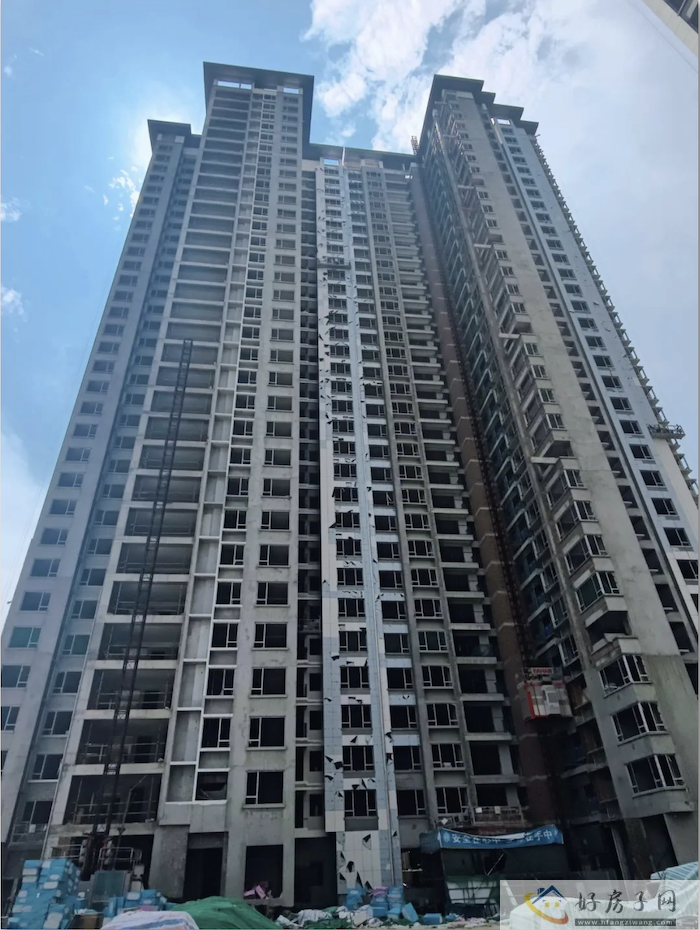

截屏2023-08-02 22.21.25.png


3号楼1单元保温地坪基层清理,3-32层封板完成;2单元外墙保温完成85%,阳台、厨卫防水基层清理,外窗收口完成,户内照明系统开始穿线,公区墙地砖铺贴完成,3-1施工电梯开始拆除,顶棚封板完成,墙地砖完成。


3号楼外窗框安装完成,推拉门已进场;商铺钢梁安装基本完成;阳台栏杆框基本安装完成。

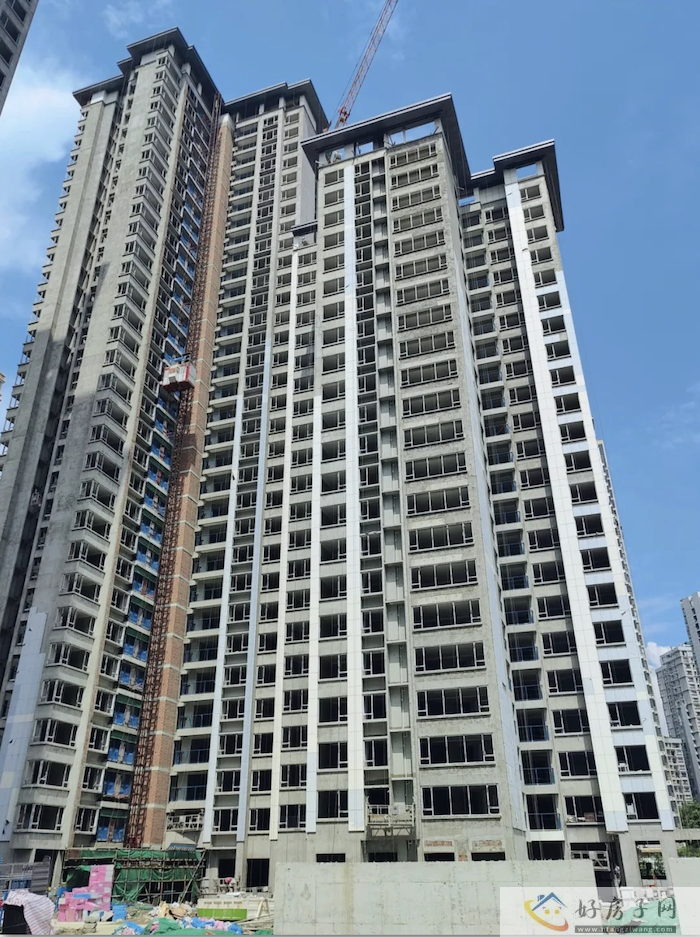

截屏2023-08-02 22.21.41.png


4号楼1单元地坪完成20层以下,顶棚封板完成,地砖完成28层,墙砖完成25层;2单元地坪基层清理,阳台、厨卫防水基层清理,户内照明系统穿线完成,外墙空调冷凝水管安装完成,公区墙地砖铺贴完成,4-1施工电梯开始拆除,顶棚封板完成25层,地砖完成20层,墙砖完成15层。


4号楼保温完成80%;雨棚、广告位、软陶瓷基本完成;外窗框安装完成,推拉门已进场;商铺钢梁安装基本完成;阳台栏杆框基本安装完成;外墙一体板施工中。

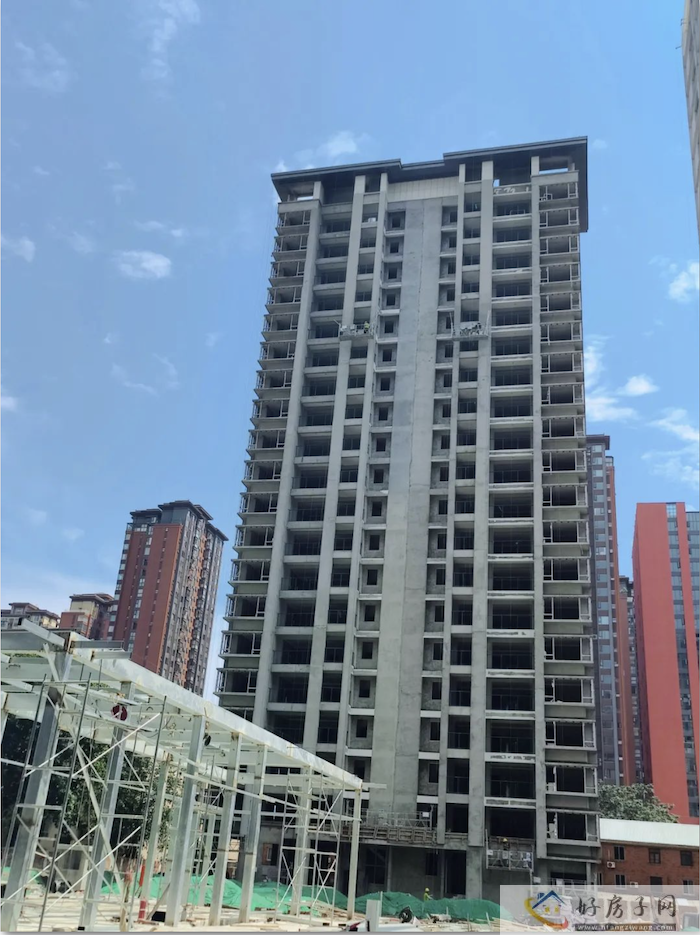

截屏2023-08-02 22.21.51.png


5号楼外窗收口,保温完成60%;阳台、厨卫防水基层清理;地坪完成基层清理,户内照明系统开始穿线;外窗框安装完成,推拉门已进场;商铺钢梁安装基本完成;阳台栏杆框基本安装完成。


截屏2023-08-02 22.21.59.png


景观工程方面,中庭廊架钢架完成,围墙砌筑完成;消防通道完成约80%;地下管网完成约60%。


防火门、入户门工程方面,地下室、屋面设备房安装完成,入户门已到场。


想了解更多关于长虹桐里华庭的楼盘资料可点击下方链接进入绵阳好房子网了解详情!
